· 기후에너지환경부, 2030년까지 공장 태양광 20GW 목표 제시 (에너지 대전환 추진계획)
· 산업집적법 개정안 발의 — 신규 산단 건축 시 태양광 설치 계획서 제출 의무
· 100kW 기준 설치비 1.1~1.4억 원, 원금 회수 4~6년
· 핵심 과제: 기존 공장 구조 하중 검토, 인허가, 계통 연계, 유지보수 체계 확보
공장 태양광 20GW — 정부가 꺼낸 숫자의 배경
2026년 4월, 기후에너지환경부가 공장지붕 태양광 본격 확산 추진 보도자료을 발표했습니다. 2030년까지 재생에너지 설비 100GW를 달성하겠다는 내용이죠. 그중 공장 지붕 태양광 목표가 20GW입니다.
20GW면 원전 약 16기에 해당하는 설비 용량입니다. 물론 태양광은 이용률이 15% 안팎이니 실제 발전량은 원전과 비교할 수 없지만, 방향 자체는 분명합니다. 공장 지붕이라는 유휴 공간을 활용하겠다는 겁니다.
현재 국내 산업단지는 약 1,200개가 넘습니다. 그 안에 들어선 공장 건물의 지붕 면적을 합치면 수억 ㎡에 달하죠. 이론상으로는 충분한 면적입니다. 문제는 이론과 현실 사이의 간극이 꽤 크다는 겁니다.
산업집적법 개정안, 무엇이 달라지나
2024년 8월, 박지혜 의원이 산업집적활성화법 개정안을 발의했습니다. 핵심은 신규 산업단지 내 공장을 건축할 때 태양광 설치 계획서 제출을 의무화하는 겁니다. 다만 이 법안은 아직 국회를 통과하지 않았습니다. 발의 상태일 뿐이죠.
그럼에도 정부의 20GW 로드맵이 이 방향을 사실상 뒷받침하고 있습니다. 신규 공장은 설계 단계부터 반영할 수 있으니 그나마 수월합니다. 진짜 문제는 이미 가동 중인 수만 개의 기존 공장입니다.
왜 지금 이 정책이 나왔나
배경에는 두 가지 압력이 있습니다. 하나는 RE100 확산입니다. 글로벌 공급망에 속한 국내 제조업체들이 재생에너지 전환을 요구받고 있습니다. 다른 하나는 입지 문제입니다. 산지·농지에 태양광을 깔면 주민 반발이 심하죠. 공장 지붕은 이미 개발된 부지 위에 있으니 갈등이 적다는 계산입니다.
제 분야인 화력발전 쪽에서도 발전소 부지 내 유휴 공간에 태양광을 설치하는 사례가 늘고 있습니다. 에너지 전환이 현장 곳곳으로 스며들고 있다는 뜻이죠. 공장 태양광도 같은 맥락에서 나온 정책입니다.
기존 공장에 공장 태양광 — 왜 쉽지 않은가
구조 하중이라는 물리적 한계
태양광 패널을 지붕에 올리면 ㎡당 15~20kg의 하중이 추가됩니다. 가벼워 보이지만, 수천 ㎡ 규모의 공장 지붕 전체에 올리면 수십 톤입니다. 여기에 적설 하중, 풍하중까지 고려해야 합니다.
30년 전에 지은 공장이 이 무게를 버틸 수 있을까요? 구조 안전진단부터 받아야 합니다. 진단 비용만 수백만 원이고, 보강이 필요하면 수천만 원이 추가되죠. 현장에서 보면 이 비용을 부담할 여력이 없는 중소 공장이 대부분이더군요.
특히 샌드위치 패널 지붕은 구조적으로 패널 하중을 지지할 수 없는 경우가 많습니다. 별도의 독립 구조물을 세워야 하는데, 그러면 비용이 또 올라갑니다. 슬레이트 지붕인 경우에는 석면 문제까지 겹치죠. 기존 공장에 설치하는 것과 신축 공장에 설계부터 반영하는 것은 난이도가 완전히 다릅니다. 이걸 같은 기준으로 의무화하면 현장에서 혼란이 생길 수밖에 없습니다.
법적 검토의 복잡함
건축법, 전기사업법, 소방법까지 — 기존 건물에 태양광을 설치하려면 검토해야 할 법령이 한두 개가 아닙니다. 건축물 용도 변경 여부 확인, 소방 피난 통로 확보, 전기 안전 검사. 이 과정이 설치 자체보다 시간이 더 걸리는 경우가 많습니다.
10년 넘게 에너지 분야에서 일하면서 느끼는 건, 설비를 올리는 건 기술의 문제지만, 인허가를 통과하는 건 인내의 문제라는 겁니다. 공장 사업주 입장에서는 이 과정만으로도 의욕이 꺾일 수 있습니다.
정부가 원스톱 인허가 창구를 만들겠다는 이야기가 나오고 있지만, 실제로 운영될 때까지는 시간이 걸립니다. 지금 당장 설치를 결정하는 사업주는 여러 기관을 직접 돌아다녀야 하는 상황이죠. 이 행정 비용까지 감안하면, 의무화 이전에 인허가 간소화가 먼저여야 합니다.
공장 태양광 설치 비용과 경제성
100kW 기준 투자 회수 시뮬레이션
현재 지붕형 태양광 설치 비용은 100kW 기준 약 1.1~1.4억 원입니다. 모듈, 인버터, 구조물, 시공비를 모두 포함한 금액이죠. 월 예상 수익은 약 200만 원 수준이고, 원금 회수까지는 4~6년이 걸립니다.
| 항목 | 수치 | 비고 |
|---|---|---|
| 설치 용량 | 100kW | 공장 지붕 기준 |
| 설치 비용 | 1.1~1.4억 원 | 모듈+인버터+구조물+시공 |
| 월 예상 수익 | 약 200만 원 | SMP+REC 기준 |
| 원금 회수 | 4~6년 | 보조금 포함 시 단축 |
| 2026 SMP (육지) | 119.47원/kWh | 한전 계통한계가격 |
| 2026 REC (육지) | 70,356원 | 신재생에너지 공급인증서 |
| 연간 출력 저하율 | 0.5~1.0% | 세척 미시행 시 가속 |
숫자만 보면 나쁘지 않습니다. 하지만 직접 경험해본 입장에서, 경제성 계산은 항상 최적 조건을 전제로 하거든요. 흐린 날이 이어지거나 패널 효율이 예상보다 빨리 떨어지면 회수 기간은 늘어납니다. 유지보수 비용, 인버터 교체 비용, 보험료까지 포함하면 실제 수익률은 시뮬레이션보다 낮아지는 게 보통입니다.
또 하나 놓치기 쉬운 게 있습니다. SMP는 전력시장 상황에 따라 변동됩니다. 재생에너지가 늘어날수록 낮 시간 SMP가 하락하는 경향이 있죠. 공장 태양광이 20GW 규모로 확대되면 낮 시간대 전력 공급이 폭발적으로 늘어나고, SMP는 더 떨어질 수밖에 없습니다. 지금 기준의 수익 전망이 5년 뒤에도 유지된다는 보장은 없는 셈이죠.
보조금 없이 가능한가
중소기업 입장에서 1억 원이 넘는 초기 투자는 부담입니다. 정부와 지자체의 보조금이 핵심 변수가 되죠. 현재 산업통상자원부와 각 지자체별로 설치 보조금을 운영하고 있지만, 20GW를 달성하려면 지금과는 차원이 다른 재정 투입이 필요합니다.
보조금이 충분하면 회수 기간이 2~3년으로 단축됩니다. 보조금이 없으면 6년 이상 걸리는 투자를 선뜻 결정할 사업주는 많지 않습니다. 결국 이 정책은 보조금 설계에 달려 있는 셈이죠.
여기에 한 가지 더 변수가 있습니다. 세제 혜택입니다. 현재 태양광 설비에 대한 투자세액공제가 있지만, 중소기업 공장 사업주들이 이 제도를 잘 알지 못하는 경우가 많습니다. 보조금과 세제 혜택을 합치면 실질 부담금이 절반 가까이 줄어드는 경우도 있는데, 이런 정보가 현장까지 제대로 전달되지 않는 것도 문제입니다. 지원 제도가 있어도 모르면 없는 것과 마찬가지거든요.
공장 태양광 계통 연계 — 생산한 전기는 어디로 가나
자가소비형과 잉여전력 판매형
공장에서 생산한 태양광 전기를 직접 사용하는 방식이 자가소비형입니다. 낮 시간에 공장이 가동되면 생산과 소비가 동시에 일어나니, 계통 부담도 적습니다. RE100 이행 측면에서도 가장 직접적인 수단이 되죠.
문제는 공장 가동이 멈추는 주말이나 휴일입니다. 잉여전력을 한전 계통으로 역송해야 하는데, 배전망 용량이 충분한지가 관건이죠. 현장에서 직접 보면, 계통 연계 검토에서 탈락하는 사업장이 생각보다 많습니다. 농촌 지역 산업단지는 배전 인프라가 취약해서 역송 자체가 불가능한 곳도 있거든요.
자가소비를 극대화하려면 ESS(에너지저장장치)를 함께 설치하는 방법도 있습니다. 낮에 남는 전기를 저장했다가 저녁이나 피크 시간에 사용하는 구조이죠. 공장 태양광과 ESS를 결합하면 자가소비율을 70~80%까지 끌어올릴 수 있다는 분석도 있습니다. 하지만 ESS까지 추가하면 투자비가 크게 늘어납니다. 100kW급 ESS 설치 비용만 별도로 5,000만~8,000만 원이 추가되거든요.
태양광으로 생산한 전기를 외부에 판매하는 방법도 있습니다. 태양광 PPA(전력구매계약)를 통해 제3자에게 직접 판매하는 구조인데, 공장 자가소비 후 남은 전력을 이 경로로 처리할 수 있습니다. 글로벌 기업 납품을 하는 공장이라면 RE100 이행 수단으로 자가발전이 가장 직접적인 방법이기도 하죠.
배전망 보강이 선행되어야 하는 이유
산업단지 20GW의 태양광이 동시에 전력을 생산하면 어떤 일이 벌어질까요? 낮 시간대에 전력 과잉이 심화됩니다. 이미 재생에너지가 전기요금 구조에 미치는 영향은 여러 차례 논의된 바 있습니다. 배전망 보강 없이 설치만 늘리면, 역송 제한으로 발전을 멈춰야 하는 상황이 벌어지죠.
한전 입장에서도 수만 개의 소규모 역송 전원을 관리하는 것은 쉽지 않습니다. 배전 자동화 시스템 업그레이드, 변압기 용량 증설 등 인프라 투자가 선행되어야 하거든요. 이 비용을 누가 부담할 것인지도 아직 정리되지 않은 상태입니다.
공장 태양광 유지보수 — 설치 이후가 진짜 과제
패널 세척과 출력 저하 관리
태양광 패널은 시간이 지나면 먼지, 분진, 조류 배설물 등으로 출력이 떨어집니다. 산업단지 특성상 미세먼지와 공장 분진이 일반 지역보다 많습니다. 연간 출력 저하율이 0.5~1%인데, 세척을 하지 않으면 그 이상으로 가속됩니다.
지붕 높이에서의 세척 작업은 안전 문제가 큽니다. 작업자가 직접 올라가야 하니까요. 추락 사고 위험, 지붕 패널 손상 위험까지 감수해야 합니다. 산업안전보건법상 높이 2m 이상 작업은 추락 방지 설비가 필수이고, 안전 교육도 별도로 이수해야 합니다.
수천 개의 공장이 동시에 이 문제에 직면하면, 전문 세척 인력 부족도 이슈가 됩니다. 공장 태양광이 본격적으로 확산되면 유지보수 시장 자체가 새로 만들어져야 하는 셈이죠.
드론 세척과 신기술의 가능성
최근 드론을 이용한 태양광 패널 세척 기술이 등장하고 있습니다. 사람이 지붕에 올라갈 필요 없이, 드론이 고압 물을 분사해서 세척하는 방식이죠. 아직 상용화 초기 단계이지만, 대규모 지붕형 설비에는 이런 자동화 기술이 필수가 될 겁니다.
발전소에서도 보일러 내부 검사에 드론을 도입하기 시작했습니다. 높은 곳, 위험한 곳에서의 작업을 자동화하는 흐름은 에너지 산업 전반에서 나타나고 있습니다. 이런 유지보수 생태계가 함께 성장하지 않으면, 설치만 하고 방치되는 패널이 속출할 겁니다.
출력 모니터링도 빼놓을 수 없는 과제입니다. 패널 하나하나의 발전량을 실시간으로 추적해야 불량 모듈이나 인버터 고장을 조기에 발견할 수 있습니다. 방치하면 한두 개 모듈의 고장이 전체 스트링 출력을 끌어내리거든요. 발전소에서는 모든 설비에 계측 시스템이 붙어 있지만, 중소 공장에 이런 모니터링 인프라까지 갖추라고 하면 비용 부담이 또 늘어나죠. 정부가 표준화된 모니터링 플랫폼을 제공하는 것도 하나의 방법이 될 수 있습니다.
공장 태양광 의무화 전망 — 아직 갈 길이 멉니다
법안이 통과되더라도 시행까지는 시간이 필요합니다. 기존 공장까지 확대하려면 구조 안전진단 지원, 보조금 확대, 배전망 보강이 선행되어야 합니다. 어느 하나라도 빠지면 현장에서 막히죠.
현실적인 접근법은 단계적 확대입니다. 1단계로 신규 산업단지를 대상으로 설치 의무를 시행하고, 2단계에서 일정 규모 이상의 기존 공장으로 확대하며, 3단계에서 중소 공장까지 포함하는 방식이죠. 한꺼번에 모든 공장에 요구하면, 오히려 형식적인 설치에 그칠 위험이 큽니다. 설치만 해놓고 제대로 운영하지 않는 사례가 나오면, 정책 자체의 신뢰도가 떨어집니다. 독일이나 일본처럼 지붕형 태양광을 선도한 나라들도 결국 단계적으로 확대했습니다.
20GW라는 숫자는 방향으로서는 맞습니다. 하지만 속도는 현장의 현실에 맞춰야 하죠. 무리하게 밀어붙이면 부실 시공이나 안전 사고로 이어질 수 있습니다.
직접 경험해본 입장에서, 에너지 정책은 항상 목표 발표가 빠르고 현장 이행이 느립니다. 발전소 건설도, 송전망 확충도, 환경설비 교체도 — 계획 발표 후 실제 완공까지 당초 일정을 지킨 사례가 드물거든요. 공장 태양광도 같은 전철을 밟지 않으려면, 기존 공장에 대한 현실적인 지원 체계가 먼저 갖춰져야 합니다.
지붕 위 태양광은 분명 좋은 방향입니다. 유휴 공간을 활용하고, 주민 갈등을 줄이며, RE100까지 대응할 수 있으니까요. 다만 “의무화”라는 단어가 붙는 순간, 준비가 안 된 현장에는 부담이 됩니다.
지붕 위에 패널을 올리는 것은 시작일 뿐입니다. 구조 검토, 인허가, 계통 연계, 그리고 20년간의 유지보수 — 이 전체 과정을 어떻게 지원할 것인지가 이 정책의 진짜 과제이죠. 목표는 20GW지만, 현장이 따라갈 수 있는 속도로 가야 합니다.

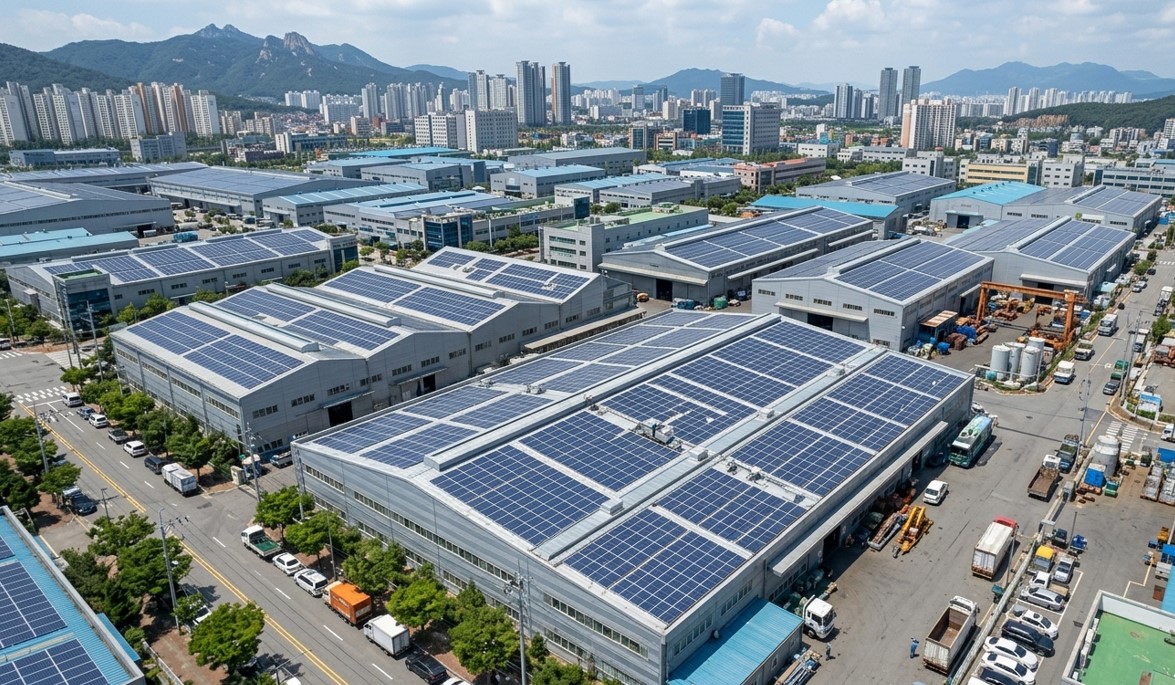

▲ 산업단지 공장 지붕에 설치된 태양광 패널
