태안화력 1호기가 역사의 뒤안길로 물러납니다. 국내 기술로 설계·제작된 최초의 500MW급 한국형 표준 석탄화력으로서, 이후 건설된 수많은 발전소들의 모태가 된 설비입니다. 거대한 보일러와 터빈이 멈춘다는 것은 석탄 발전 시대의 종막이자 에너지 전환의 신호탄입니다.

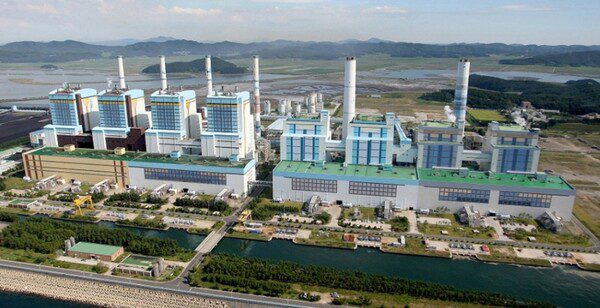

▲ 대한민국 표준 석탄화력의 산실, 태안발전본부 전경.
태안화력 폐지의 배경: 제10차 전기본 로드맵
제10차 전력수급기본계획은 2036년까지 노후 석탄발전소 28기를 폐지하고 LNG 발전소로 전환하는 것을 골자로 합니다. 태안 1호기 폐지는 이 로드맵의 시작점입니다. 발전소의 설계 수명이 30년인 이유는 고온 고압을 견디는 보일러 튜브와 터빈 로터 등 금속 재료의 크리프(Creep) 수명과 피로(Fatigue) 한계 때문입니다. 30년이 지나면 금속 조직 열화가 심각해져 불시 정지 확률이 급격히 높아집니다.
태안 1호기는 1995년 상업 운전을 시작했습니다. 500MW 용량으로 30년간 연간 약 3,500GWh의 전력을 생산해왔으며, 한국서부발전의 핵심 기저 설비였습니다. 한국표준형 석탄화력(KOSC, Korea Standard Coal) 설계의 원형으로서, 이후 건설된 태안 2~10호기를 비롯한 수십 기의 발전소에 기술적 토대를 제공했습니다. 단순한 노후 설비 폐지가 아니라, 한국 전력 산업 기술사의 한 챕터가 마감되는 사건입니다.
10차 전기본이 설계한 석탄화력 폐지 로드맵은 단순히 환경 목표만을 위한 것이 아닙니다. 노후 설비의 잦은 고장과 유지보수 비용 급증, 탄소 규제 강화에 따른 배출권 비용 부담, 미세먼지 관련 사회적 수용성 악화가 복합적으로 작용한 결과입니다. 태안 1호기의 경우 최근 3년간 계획 정지 외 불시 정지 횟수가 과거 대비 30% 이상 증가한 것으로 알려져 있으며, 이는 설비 노후화의 전형적인 지표입니다.
태안화력 폐지 딜레마: 구미 LNG 건설 지연과 송전 제약
태안 1호기의 대체 발전소로 낙점된 곳은 경북 구미의 LNG 복합화력입니다. 그런데 구미 발전소 건설이 주민 수용성 문제와 인허가 지연으로 늦어지면서, 태안 1호기를 예정대로 끄지 못하는 상황이 발생했습니다. 동해안 발전력이 수도권으로 넘어오지 못하는 송전 제약 상황에서, 충남 서해안의 발전력마저 갑자기 사라지면 수도권 전력 공급에 심각한 불안정이 생깁니다. 정부는 하계·동계 전력 피크 기간에 한시적으로 수명을 연장하는 고육지책을 선택했습니다.
수명 연장 결정은 표면상 행정 처리처럼 보이지만 현장에서는 상당한 부담을 안깁니다. 폐지가 예고된 설비는 예비품 재고를 단계적으로 줄이고, 정비 인력도 재배치 계획을 세웁니다. 그 상태에서 수명 연장이 결정되면 다시 예비품을 확보해야 하는데, 30년 된 설비의 부품은 이미 제조사 생산이 중단된 것이 많습니다. 중고 부품이나 역설계(Reverse Engineering) 방식으로 조달해야 하는 경우도 발생합니다.
구미 LNG 복합화력 건설 지연은 국내 발전 인프라 확충이 얼마나 어려운 과제인지를 보여주는 사례입니다. 한국에서 신규 발전소 건설은 전력수급기본계획 반영 이후 부지 선정, 환경영향평가, 주민 협의, 인허가 취득까지 통상 10년 이상이 소요됩니다. 탈석탄 목표를 2040년으로 설정하면서도, 대체 전원 건설 속도가 따라가지 못하는 구조적 딜레마가 현장 곳곳에서 나타나고 있습니다.
| 구분 | 태안 1호기 (석탄) | 구미 복합 (LNG) |
|---|---|---|
| 주 연료 | 유연탄 (Bituminous Coal) | 천연가스 (Natural Gas) |
| 기동 시간 | Cold Start 기준 8~10시간 (느림) | 1~2시간 이내 가능 (빠름, 부하 추종 용이) |
| 환경 영향 | SOx, NOx, 미세먼지 다량 배출 | SOx·먼지 거의 없음. 탄소 배출 석탄 대비 약 50% |
수명 연장의 기술적 난관: RUL 잔존 수명 평가
설계 수명이 다한 발전소를 1년 더 돌린다는 것은 스위치를 끄지 않는 문제가 아닙니다. 엔지니어들은 잔존 수명 평가(RUL, Remaining Useful Life Assessment)라는 고난도 기술 검증을 수행해야 합니다. 540℃ 이상의 고온 증기가 흐르는 주증기 배관과 헤더의 용접 부위 금속 조직을 현미경으로 검사하여 크리프 보이드(Creep Void, 미세한 구멍)가 얼마나 발생했는지 확인합니다. 위험 수준이면 폐지를 앞둔 설비라 하더라도 수억 원을 들여 부품을 교체해야 합니다. 제어 시스템 노후 부품 단종(Obsolescence)으로 고장 시 예비품을 구하기 어렵다는 점도 현장 유지보수팀을 압박합니다.
RUL 평가의 핵심은 금속 조직 검사(Metallurgical Examination)입니다. 실제 배관에서 시편을 채취하여 주사전자현미경(SEM)으로 크리프 보이드 밀도를 분석하고, ASTM 기준에 따라 손상 등급(Damage Grade)을 판정합니다. 등급 A~B는 운전 지속이 가능하고, C 이상이면 정밀 모니터링, D 등급이면 즉각 교체가 원칙입니다. 30년 가동 설비의 주증기 헤더에서 C 등급이 나오면, 안전 운전을 위해 해당 부품 교체에만 수억 원이 소요됩니다. 폐지가 결정된 설비에 대규모 투자를 해야 하는 역설이 현장 관리자를 고민하게 만드는 지점입니다.
제어 시스템 노후화 문제는 더 심각합니다. 1990년대 중반에 설치된 분산제어시스템(DCS)의 I/O 카드와 프로세서는 이미 제조사 단종(End-of-Life) 선언이 이루어진 경우가 대부분입니다. 고장 시 신품 교체가 불가능해 중고 시장 조달이나 역설계 제작에 의존해야 합니다. 수명 연장 기간 중 DCS 장애로 발전기가 불시 정지하면 전력 계통에 즉각적인 영향을 미치는 만큼, 이 리스크 관리가 수명 연장 운전의 가장 큰 기술적 과제입니다.
태안화력 폐지 후 부지 활용: 3가지 시나리오
발전기가 멈춘 태안 1호기 부지는 폐허로 남지 않습니다. 기존에 갖춰진 송전 인프라와 냉각수 취수 설비를 활용하여 새로운 친환경 에너지 허브로 재탄생할 예정입니다. 암모니아 혼소 실증은 그 방향 중 하나입니다.
| 시나리오 | 활용 방안 | 활용되는 기존 인프라 |
|---|---|---|
| 해상풍력 허브 | 태안 앞바다 해상풍력 전력을 육지로 연계하는 변전 허브 | 기존 초고압 송전선로·변전설비 |
| 수소 실증 단지 | 수소·암모니아 혼소 발전 기술 실증 연구 | 보일러·연소 설비, 계통 연계 |
| 데이터센터 | 안정적 전력망과 해수 냉각을 활용한 친환경 데이터센터 | 전력망 수전, 취수구 수냉식 냉각 |
전망: 태안화력 해체가 국내 첫 대형 사례
미국과 유럽에서는 발전소 해체 산업이 하나의 시장으로 성장했지만, 국내에서는 태안 1호기가 대형 석탄화력 해체의 첫 사례가 될 수 있습니다. 500MW급 보일러의 높이는 약 60m에 달하며, 내부에는 수백 km에 이르는 튜브가 배치되어 있습니다. 석탄재(Fly Ash)와 중금속 오염 토양에 대한 환경 정화(Remediation) 작업도 필수적입니다. 이 과정에서 축적되는 노하우는 향후 추가로 폐지될 28기 석탄화력 해체 사업의 기술적 기반이 됩니다. 태안화력 1호기가 죽어서도 할 일이 많은 이유입니다.
해체 비용은 적지 않습니다. 미국 에너지정보청(EIA) 데이터에 따르면 500MW급 석탄화력 해체에는 설비 가액의 10~15%, 즉 1,000억~1,500억 원 규모의 비용이 소요됩니다. 한국은 이에 대한 충당금 적립 제도가 아직 미비한 상태입니다. 석탄화력 운영 기간 중 해체 비용을 적립해두지 않은 발전사들은 한꺼번에 이 비용을 부담해야 하는데, 전기요금 규제 구조상 수익성이 이미 악화된 상황에서 추가 재무 부담이 됩니다. 10차 전기본 이후 28기 폐지가 예정된 만큼, 해체 비용 재원 마련을 위한 제도 정비가 시급합니다.
해체 과정에서 나오는 폐기물도 만만치 않습니다. 보일러 내부에 30년간 퇴적된 석탄재와 황산화물 침착물, 중금속 오염 구조물이 대량 발생합니다. 이를 처리하는 기술과 규정이 국내에 아직 체계적으로 갖춰지지 않았습니다. 미국 EPA는 석탄화력 해체 폐기물을 별도 규정으로 관리하고 있으며, 유럽연합도 IED(Industrial Emissions Directive) 기준으로 토양 복원 의무를 규정합니다. 태안 1호기 해체가 국내 첫 대형 사례가 되는 만큼, 이 과정에서 기준이 만들어지고 산업이 형성될 것입니다.
설계 수명이 다한 발전소에서 근무한 선배의 이야기를 들었습니다. 폐지 발표 후에도 RUL 평가로 주증기 헤더 용접부를 검사하고, 예비품 단종으로 PLC 제어카드를 중고 시장에서 구하러 다녔다고 합니다. 폐지가 결정됐어도 마지막 운전일까지 설비의 안전은 타협이 없습니다. 발전소가 멈추는 날까지 엔지니어는 떠나지 않습니다.
